Gereed: Definitieve inrichting Krijgsmanlaan – Werkfase 1
Beste bewoners,

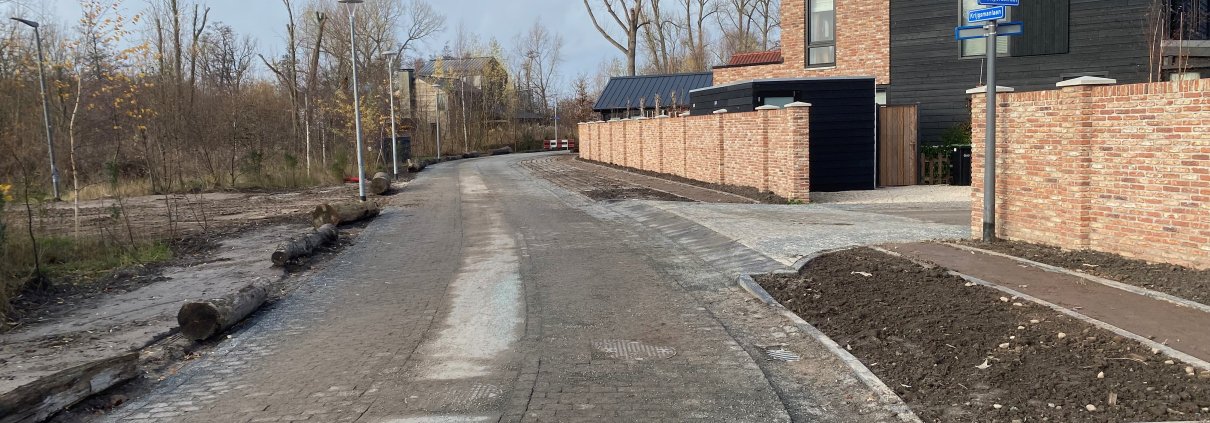

De werkzaamheden van Krijgsmanlaan werkfase 1 zijn gereed en de Krijgsmanlaan is per heden weer geopend.
Nog uit te voeren werkzaamheden:
- De omleidingsbebording wordt maandag 15 december ’25 verwijderd. Dan is de omleiding ook uit Google Maps verwijderd.
- In de week van 5 januari 2026 worden de bomen geplant langs de Krijgsmanlaan. Aansluitend worden de bermen ingezaaid.
- De voetpaden van halfverharding worden aangelegd vanaf maart 2026.
Er is het volgende veranderd. Let op!:

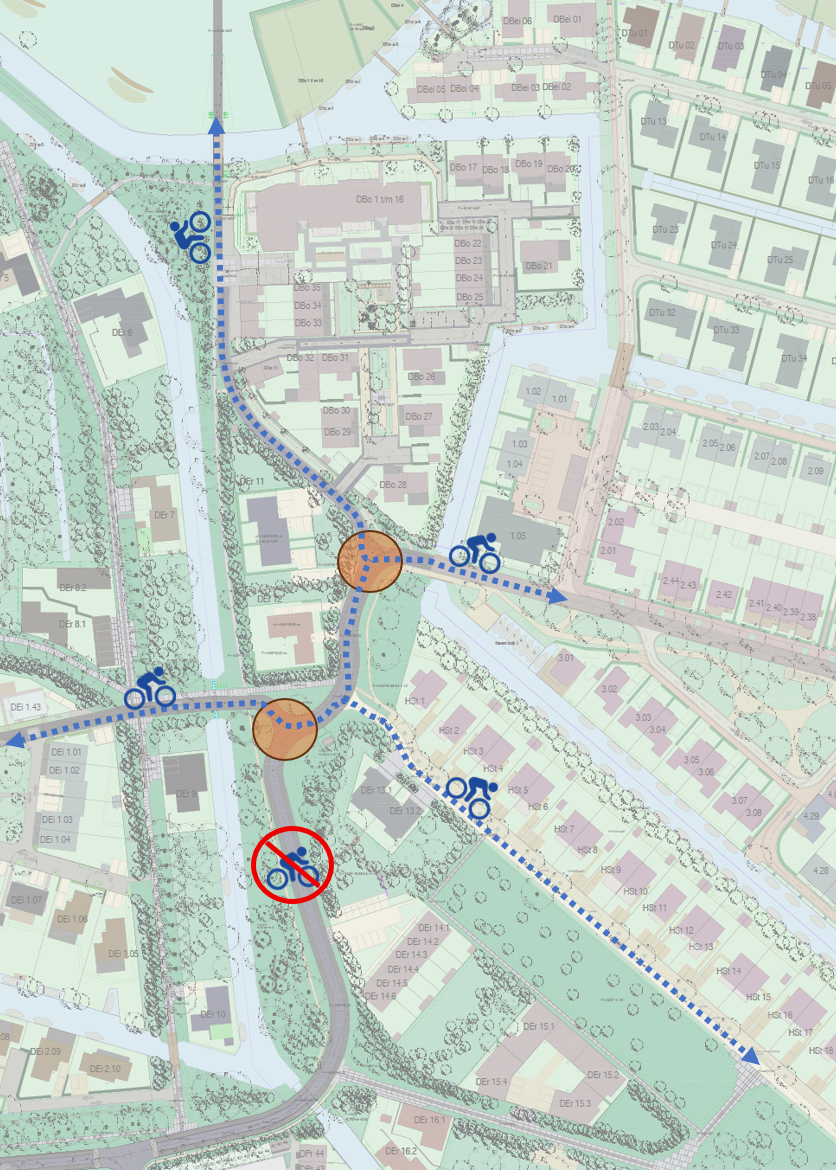

- De voorrangssituatie is gewijzigd bij de kruising Krijgsmanlaan naar de Rietpolderlaan en de kruising Krijgsmanlaan met IJsvogel, zie onderstaande afbeelding. Dit zijn gelijkwaardige kruispunten waarbij rechts voorrang heeft.
- Fietsverkeer dient ook gebruik te maken van het ingerichte deel van de Krijgsmanlaan. Houd als automobilist dus rekening met fietsers op de Krijgsmanlaan. Ten zuiden van de kruising met de IJsvogel is de Krijgsmanlaan niet toegankelijk voor fietsers.
In maart 2026 start werkfase 2 van de Krijgsmanlaan. Hierover informeren wij u begin volgend jaar.
Dank voor medewerking bij de uitvoering van de werkzaamheden!
Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd. Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.
Met vriendelijke groeten,
Team de Krijgsman & Reimert Bouw & Infra
Hieronder het eerder verstuurde bericht met informatie:
Beste bewoners,
Hierbij herinneren wij u aan de werkzaamheden en bijbehorende omleidingen van Krijgsmanlaan Werkfase 1 die vanaf maandag 6 oktober van start gaan.
Dank voor begrip en medewerking!
Hieronder het eerder verstuurde bericht met informatie:
Beste bewoners,
Met dit bericht informeren wij u over de werkzaamheden, de verwachte planningen en de tijdelijke omleidingen van Krijgsmanlaan Werkfase 1 .
Definitieve inrichting Krijgsmanlaan Werkfase 1
In de week van 29 september ’25 brengt Reimert de omleidingen en bebording aan ter voorbereiding op de werkzaamheden van de Krijgsmanlaan.
Op 6 oktober ‘25 start Reimert met de werkzaamheden van de Werkfase 1 aan de Krijgsmanlaan en zijn de omleidingen van kracht. De werkzaamheden bestaan uit: Het verwijderen van de huidige verharding en aanbrengen van de definitieve verharding, zie blauw gearceerde gebied in de onderstaande afbeelding. Conform planning wordt de weg weer opengesteld op 12 december ’25. Aansluitend volgt het aanbrengen van beplanting (in het voorjaar van 2026).
De inrichting van de Krijgsmanlaan bestaat uit: 2 stroken asfalt aan de zijkanten met bestrating in het midden (deel tot aan de Rietpolderlaan), of 2 stroken bestrating met asfalt in het midden (deel langs Boerenhof).
Toelichting omleidingen autoverkeer
Hieronder ziet u een overzicht van de Werkfase 1 van de Krijgsmanlaan met alle omleidingen voor autoverkeer.
Omleiding A: Autoverkeer van en naar het gebied rondom de IJsvogel/Grote Wiel kan omrijden via het Ketelpad/fase 7/ Heksenkruid. Er worden omleidingsborden geplaatst met ‘A’. Geef deze omschrijving door aan uw bezoek of leveranciers.
Omleiding B: Autoverkeer van en naar de Laan der Artillerie kan omrijden via de Lange Lont. Er worden omleidingsborden geplaatst met ‘B’. Geef deze omschrijving door aan uw bezoek of leveranciers. Op de Lange Lont worden passeerlocaties aangebracht.
Omleiding C: Autoverkeer van en naar het gebied rondom de Rietpolderlaan/Westbatterijlaan/Waterlinie kan omrijden via de Kruitmolen. Er worden omleidingsborden geplaatst met ‘C’. Geef deze omschrijving door aan uw bezoek of leveranciers. Deze omleiding geeft meer verkeersdruk bij de school. Rijd ter hoogte van de school langzaam en let op naar schoolgaand fiets- en voetverkeer. Parkeer uw auto of (bak)fiets niet op de weg wanneer u uw kinderen naar school brengt. Bij de school staat de eerste dagen van de werkzaamheden een verkeersbegeleider.
Toelichting omleidingen fietsverkeer
Hieronder ziet u een overzicht van Werkfase 1 van de Krijgsmanlaan met alle omleidingen voor fiets en voetverkeer. De fiets- en voetpaden door het werkgebied, zie rood aangeduid, zijn tijdens de uitvoering niet toegankelijk tenzij anders aangegeven door Reimert.
Zoals eerder op de bewonerswebsite en door de Gemeente Gooise Meren gecommuniceerd wordt er in de periode 11 augustus – medio december ’25, tegelijk met de werkzaamheden Werkfase 1 Krijgsmanlaan, in opdracht van de Gemeente Gooise Meren aan het fietspad op de dijk (Jan Kerstenpad) gewerkt. U kunt in deze periode geen gebruik kunnen maken van de paden op en langs de dijk.
Het uitvoeringsplan is besproken met de Gemeente Gooise Meren, de bewonersvereniging en de nood- & hulpdiensten. Bij calamiteiten is iedere locatie voor nood- & hulpdiensten bereikbaar.
Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd. Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.
Met vriendelijke groeten,
Team de Krijgsman & Reimert Bouw & Infra
