Werkzaamheden Fase 7

Geachte bewoners van Heksenkruid en Hopbellen,

Met dit bericht wij u over aanstaande werkzaamheden rondom uw woning en bijbehorende planningen & omleidingen. De werkzaamheden bestaan uit het bouwen van een bouwbrug, een omleiding door fase 7 als gevolg van werkzaamheden Krijgsmanlaan en de start van bouwplannen in fase 7.

Bouw van de tijdelijke bouwbrug fase 7

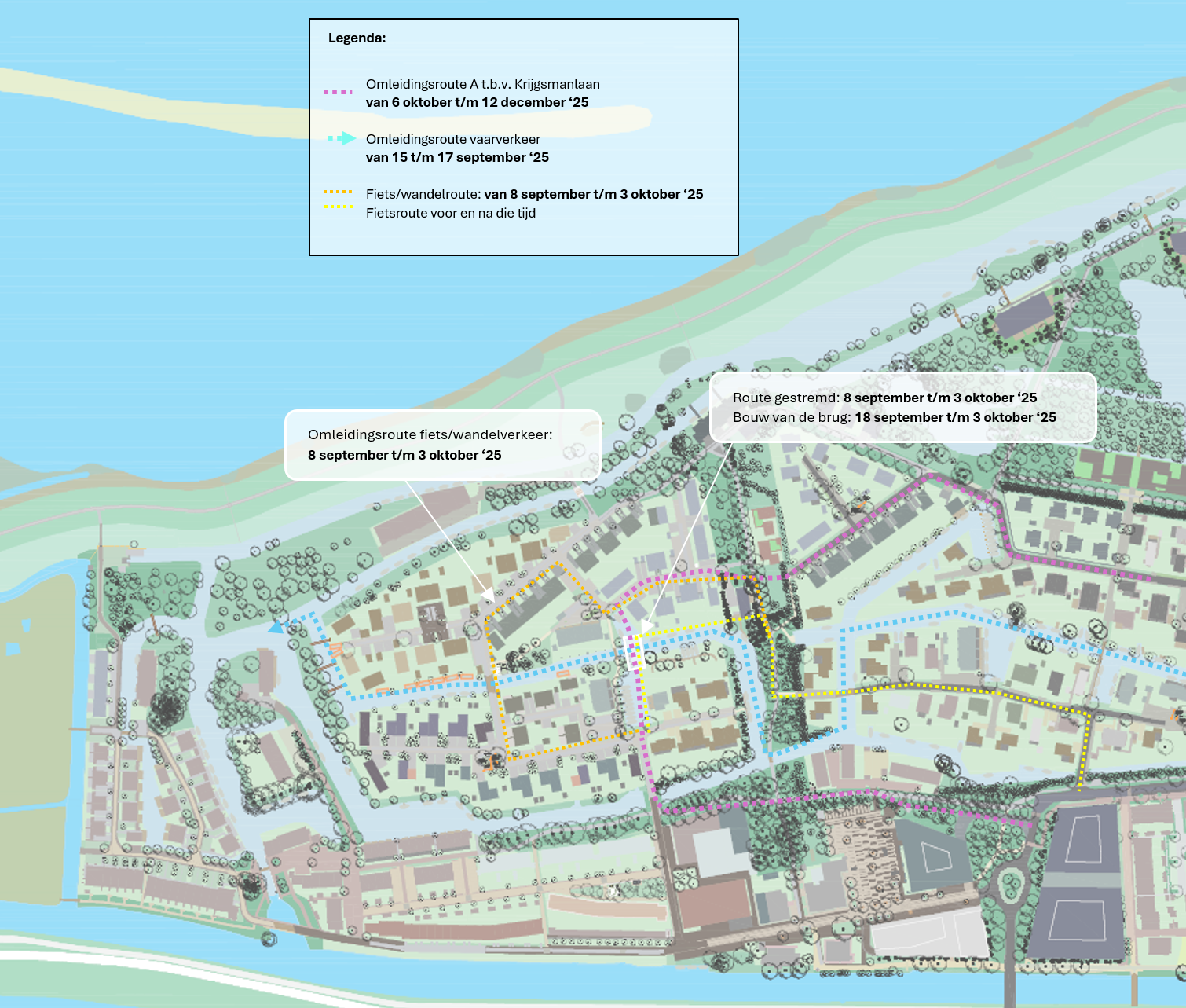

Om de vaarroute in fase 7 in gebruik te kunnen nemen wordt er een bouwbrug aangebracht op de locatie van de huidige dam, zie de wit gearceerde locatie in de onderstaande afbeelding. Op deze locatie worden de volgende werkzaamheden verricht:

  • De dam wordt in de week van 8 september ’25 ontgraven ten behoeve van een omleiding voor het vaarverkeer. Fietsers en voetgangers kunnen dan gebruik maken van de oranje omleiding zoals aangegeven in de afbeelding.
  • De bouwbrug wordt gebouwd van 18 september t/m 3 oktober ’25. U kunt dan geen gebruik maken van de vaarroute.

Na de bouw van de brug kunnen fiets- en voetgangers weer gebruik maken van de huidige route en is de vaargang opengesteld!

Definitieve inrichting Krijgsmanlaan Werkfase 1

Onlangs informeerden wij u over de werkzaamheden van Werkfase 1 van de Krijgsmanlaan met alle omleidingen (klik hier voor de link). Deze werkzaamheden duren van 6 oktober t/m 12 december ‘25. U blijft tijdens de uitvoering van deze werkzaamheden gebruik maken van de huidige ontsluitingsroute, aangegeven met omleidingsroute A. De bewoners van de straten rondom de IJsvogel (fase 6) maken ook gebruik van deze route. Er rijd dus meer verkeer door fase 7 in deze periode.

Start bouwplannen Fase 7

Medio oktober 2025 start Bouwbedrijf Jansen met de Hakhout woningen.

Begin 2026 start Bouwbedrijf Lichtenberg met de bouw van Rietgedekte Villa’s.

De bouwaannemers zullen u over de bouwwerkzaamheden informeren.

Vragen?

Voor vragen of opmerkingen kunt u terecht bij:
📧 bewoners@dekrijgsmanmuiden.nl

Met vriendelijke groeten,
Team De Krijgsman & MRS Waterbouw

Baggerwerkzaamheden sloot Grote Lijster

Beste bewoners,

Op maandag 6 & dinsdag 7 januari 2025 worden er baggerwerkzaamheden uitgevoerd aan de watergang ten zuiden van de woningen Grote Lijster 1, 3 en 5, zie rood gearceerde locatie in de onderstaande afbeelding. De werkzaamheden bestaan uit het opduwen, opladen en vervoeren van de bagger- en slootvuil. De vrachtauto vervoert de bagger via de hieronder aangegeven route naar het baggerdepot in 3-5 ritten per dag.

De werkzaamheden zullen verkeershinder opleveren wanneer de vracht geladen wordt. Dank voor uw geduld, begrip en medewerking.

Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd.

Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.



Met vriendelijke groeten,

Team de Krijgsman

Update 2: Plant- & snoeiwerkzaamheden

Beste Bewoners,

Er wordt druk gewerkt om de wijk nog groener te maken! De bomen in en rondom recent aangelegd straatwerk worden, zoals eerder gecommuniceerd, momenteel aangeplant.

Vanaf volgende week wordt ook gestart met snoeien van dood hout in de bospercelen, zie rood gearceerde gebieden in de onderstaande kaart. Deze werkzaamheden zullen starten op 9 december 2024 en duren circa 2 weken.

Begin volgend jaar, in de week van 20 januari 2025, worden er bomen en bosplantsoen (bij)geplant in de groen-/bos gebieden, zie geel gearceerde gebied op de onderstaande kaart. Deze werkzaamheden duren ca 3 weken.

De Gemeente zal ook werkzaamheden uitvoeren aan bomen in de opgeleverde gebieden. Voor meer informatie hierover kunt  u terecht op de informatie website van de Gemeente: https://gooisemeren.nl/mijn-wijk/kaplijst-risicovolle-bomen-2024/.

Hieronder de eerder verstuurde informatie van 14-11-2024:


Beste Bewoners,

Door weersomstandigheden is de aanplant van het groen uitgesteld. In de week van 25 november ’24 starten de werkzaamheden.

Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd.

Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.



Met vriendelijke groeten,

Team de Krijgsman & Reimert

Hieronder de eerder verstuurde informatie van 21-10-2024:


Beste bewoners,

Het plantseizoen gaat binnenkort van start. Dit betekent dat er weer bomen en planten worden aangebracht waarmee de wijk nog groener wordt!

De aanplant door onze civiele aannemer Reimert start in de week van 11 november ’24 en duurt ongeveer 3 weken. Dit betreft de bomen en planten rondom (recent) aangebracht straatwerk, zie rood omrande gebieden in de onderstaande tekening.

Later in het plantseizoen zullen tevens een aantal bospercelen in worden geplant.

Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd.

Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.



Met vriendelijke groeten,

Team de Krijgsman & Reimert

Update 1: Plantwerkzaamheden

Beste Bewoners,

Door weersomstandigheden is de aanplant van het groen uitgesteld. In de week van 25 november ’24 starten de werkzaamheden.

Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd.

Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.



Met vriendelijke groeten,

Team de Krijgsman & Reimert

Hieronder de eerder verstuurde informatie van 21-10-2024:


Beste bewoners,

Het plantseizoen gaat binnenkort van start. Dit betekent dat er weer bomen en planten worden aangebracht waarmee de wijk nog groener wordt!

De aanplant door onze civiele aannemer Reimert start in de week van 11 november ’24 en duurt ongeveer 3 weken. Dit betreft de bomen en planten rondom (recent) aangebracht straatwerk, zie rood omrande gebieden in de onderstaande tekening.

Later in het plantseizoen zullen tevens een aantal bospercelen in worden geplant.

Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd.

Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.



Met vriendelijke groeten,

Team de Krijgsman & Reimert

Plantwerkzaamheden

Beste bewoners,

Het plantseizoen gaat binnenkort van start. Dit betekent dat er weer bomen en planten worden aangebracht waarmee de wijk nog groener wordt!

De aanplant door onze civiele aannemer Reimert start in de week van 11 november ’24 en duurt ongeveer 3 weken. Dit betreft de bomen en planten rondom (recent) aangebracht straatwerk, zie rood omrande gebieden in de onderstaande tekening.

Later in het plantseizoen zullen tevens een aantal bospercelen in worden geplant.

Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd.

Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.



Met vriendelijke groeten,

Team de Krijgsman & Reimert

Brug Westbatterijlaan t.h.v. nr 40

Beste bewoners,

Vanaf woensdag 28 september 2024 worden er werkzaamheden uitgevoerd ten behoeve van de brug ten westen van Westbatterijlaan 40. Het tijdelijke pad wordt hiervoor afgesloten, zie rood aangegeven locatie in de onderstaande afbeelding.

Tijdens het uitvoeren van de werkzaamheden kunt u gebruik maken van de hieronder aangegeven omleiding.

Begin november 2024 zal de definitief ingerichte route weer beschikbaar zijn.

Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd.

Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.



Met vriendelijke groeten,

Team de Krijgsman

Baggerwerkzaamheden verbindingsloot Kleine-Grote Wiel

Beste bewoners,

Op vrijdag 26 april t/m vrijdag 3 mei 2024 worden er baggerwerkzaamheden uitgevoerd aan de watergang tussen het grote- en kleine wiel, zie rood gearceerde locatie in de onderstaande afbeelding. De werkzaamheden bestaan uit het opduwen, opladen en vervoeren van de bagger- en slootvuil. De vrachtauto vervoert de bagger via de hieronder aangegeven route naar het baggerdepot in 3-5 ritten per dag.

Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd.

Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.



Met vriendelijke groeten,

Team de Krijgsman

Asfalteerwerkzaamheden Albert Heijn

Beste bewoners,

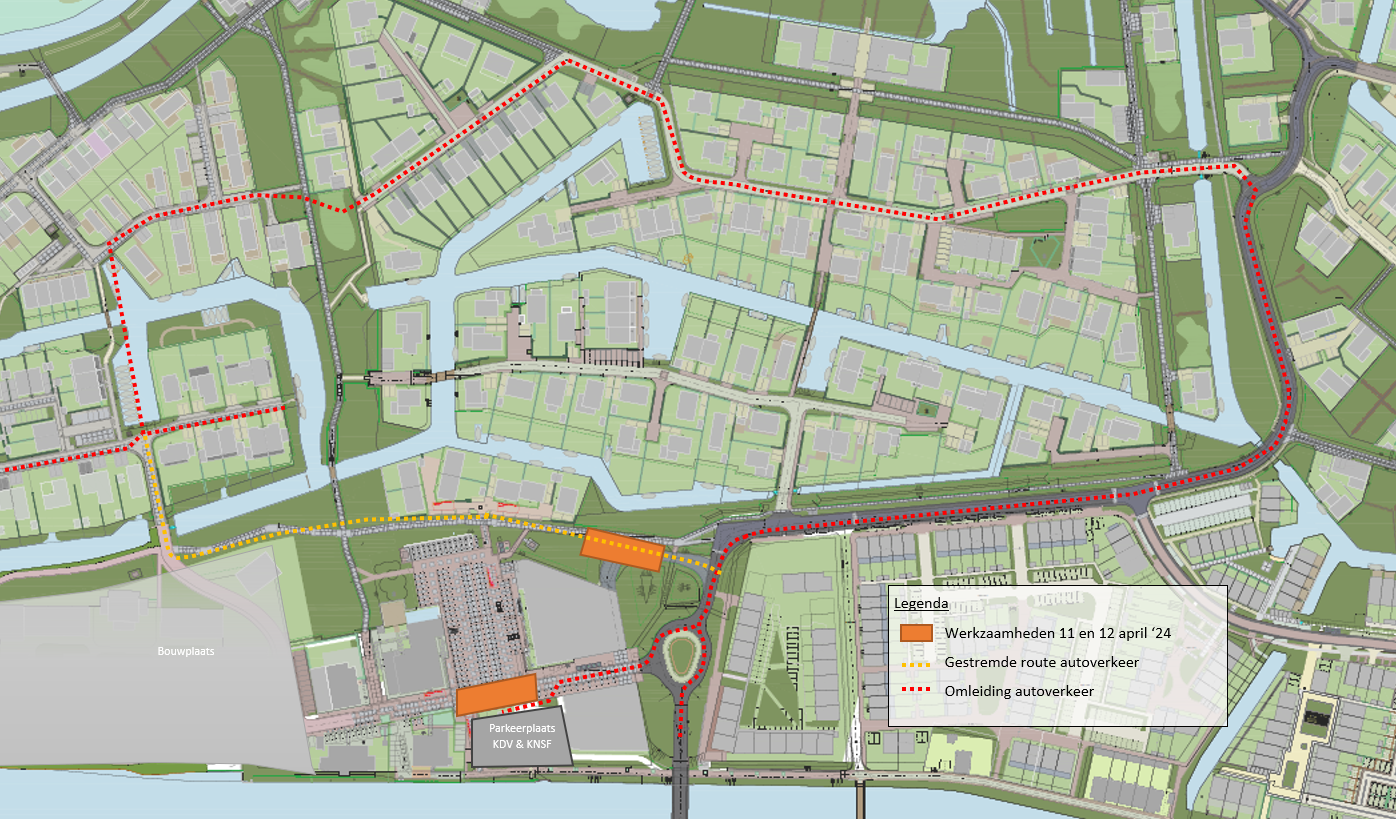

Op donderdag 11 april vanaf 7.00 tot vrijdag 12 april 2024 16.00 worden er werkzaamheden uitgevoerd aan de verharding op de asfaltwegen ten noorden en ten zuiden van de Albert Heijn, zie oranje gearceerde locaties in de onderstaande afbeelding. Hierdoor is de route voor het autoverkeer van en naar de Zilvermos, Hopbellen en Heksenkruid tijdelijk afgesloten. U kunt in deze periode gebruik maken van de rode omleiding voor autoverkeer zoals weergeven in de onderstaande afbeelding. De werkzaamheden bestaan uit het verwijderen van de huidige verharding, het profileren van de puinbaan en het aanbrengen van een asfaltverharding. De asfaltverharding wordt vrijdag 12 april aangebracht.

Op maandag 8 april 2024 starten er al voorbereidende werkzaamheden ten zuiden van de Albert Heijn. De parkeerplaats voor het KDV blijft te allen tijde toegankelijk.



Wij vertrouwen erop u hiermede voldoende te hebben geïnformeerd.

Mocht u nog vragen hebben kunt u deze stellen via bewoners@dekrijgsmanmuiden.nl.



Met vriendelijke groeten,

Team de Krijgsman & Reimert
